Les actions de La Corrida
Travaux à effectuer
Les actions de La Corrida
Travaux à effectuer
- Création de 2 chambres avec 1 salle d'eau (douche + 2 vasques) et 1 wc indépendant dans la chambre de droite du 1° étage (vue face à la maison). Pour cela il faut partager la chambre en 2 dans la longueur afin que chaque nouvelle chambre dispose d'une fenêtre et faire les sanitaires à l'arrière . Il faut donc créer une nouvelle ouverture sur le 1° palier de l'escalier qui desservira le WC, salle d'eau et les 2 chambres. Les chambres seront isolées par laine de verre et les cloisons seront en placo ou lambris bois . ( Fait )
Dans un 2° temps il pourra être procédé de même dans la chambre de gauche du 1° étage.(Fait) Les dortoirs du 2 ° étage resteront en dortoirs mais nécessitent néanmoins une grosse réfection des lambris abîmés.
- Réfection du Préhau. Charpente en mauvais état qui nécessite une restauration et il faut protéger le bois des intempéries.
- Rénover la cuisine: (peintures, nettoyage etc...). ( FAIT)
- Revoir électricité.
- Refaire la plomberie qui présente plusieurs fuites et a un peu vécue!!
- Refaire la toiture : la plus grosse partie des travaux qui demande un peu d'investissement !

Terrain arrière maison

Cuisine

Entre 1° et 2° étage

Etat toiture arrière


Chambre 1° et. à gauche

Pièce RDC à gauche

Entre RDC et 1° étage

Dortoir 2° à droite


Dortoir 2° à gauche


Entrée

Préhau (niveau 1° et.)

Pièce RDC à gauche

Chambre 1° et. gauche

Dortoir

Douche ( en rge) entre RDC et 1°

Palier 2° etage
Séjour 1 :Travaux du 8 au 12 Août ( 6+ 2+ 4 pers)

Reconstruction des côtés

Evacuation des gravats jpg

Ouverture (côté chambre)

Vive le tracteur !

Pique-nique au bord du lac .jpg

Ouverture pour évacuation future S de B


Démolition chbre à gauche

Sous l'escalier.jpg

Ouverture porte chambre

Apéro bien mérité !

Cheminée chbre à gauche


Démolition cheminée chbre à droite

- Percement du mur pour accéder aux chambres au-dessus de la cuisine depuis le 1° palier . La porte initiale sera condamnée et transformée en placard.
- Démolition des 2 cheminées des chambres du 1° étage, inutiles , elles n'avaient plus de sortie sur le toit.
- Vidé tout le bois stocké sous l'escalier dans l'entrée.
- Créé ouverture dans le coin de la cuisine pour permettre l' évacuation de la future salle de bains vers le tout à l'égout sous l'escalier.
- Mise à disposition (grâce au maire d'Arrès ) d'un tracteur avec godet qui nous a beaucoup aidé pour l'évacuation des gravats.
- Enlèvement des vieux matelas + sommiers (2 voyages à la déchèterie avec camion + remorque)
- Nettoyé jardin devant la maison + commencé à débroussailler le jardin arrière.
- Enlevé et récupéré (pour réutilisation future) le placard avec les 2 alcôves de la chambre de gauche du 1° étage.
- Enlevé garde-corps du palier 1° étage en vue de sa réparation.
- Abattu le pin devant la maison qui prenait trop d'importance.
- Réparation des tuyaux en cuivre qui avaient gelés dans la salle de bain du 1° palier.
Séjour 2 :Travaux du 1° et 2 septembre 2012 ( 7 adultes + 2 enfts)
- Démarches auprès du castre afin que la maison et le terrain soient au nom de l'association (suite aux différents changements adlministratifs).
- Remplacé grosse poutre de 5 m de long dans la chambre du 1° à droite.
- Etanchéité des cheminées avec pose de zinc.
- Pose garde-corps rénové pour assurer la sécurité de la porte-fenêtre du palier du 1° étage.
- Fauchage et ramassage sur le terrrain du haut.
- Ouverture de la fenêtre dans la niche de la chambre 1° étae à droite ( Au vue des pierres extérieures cette ouverture existait surement dans le passé).
- Nettoyage des 2 caniveaux extérieurs derrière la maison permettant un meilleur écoulement des eaux de pluie.
- Mise en place de l'ossature en bois pour pose du placo dans les 2 futures chambres.
Dimanche :
Promenade sur le sentier allant d'Arrès-Haut à Vilamos, puis Arrès-Bas et retour à Arrès-Haut (très joli . A faire )

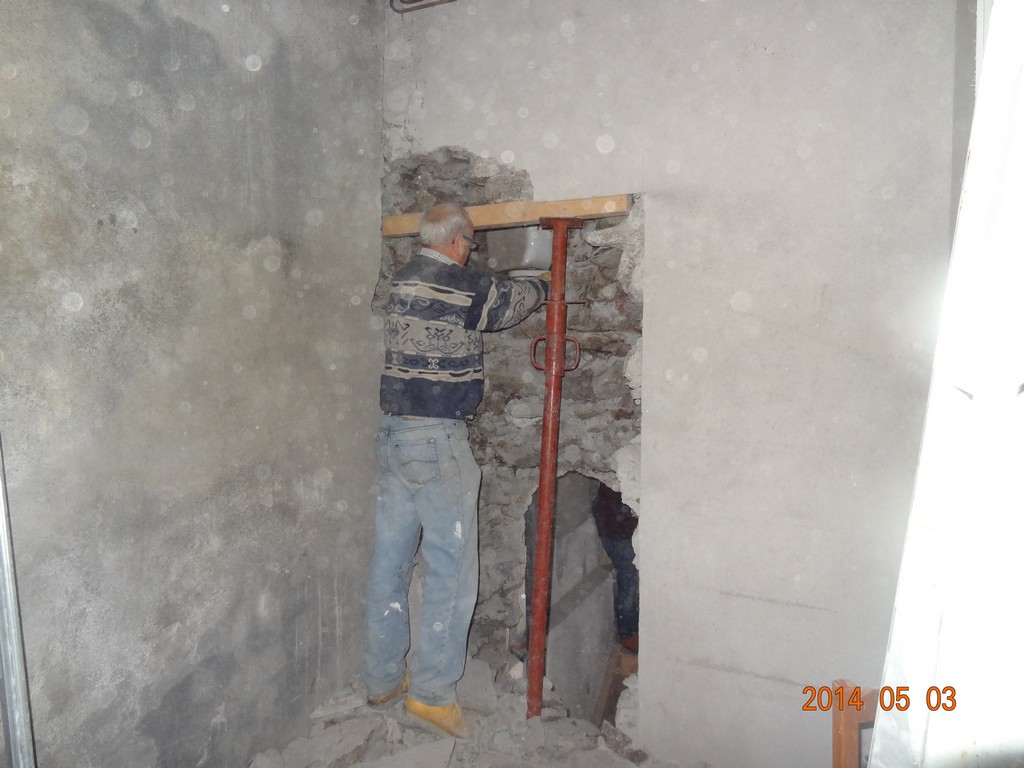

Ouverture sdeb143508

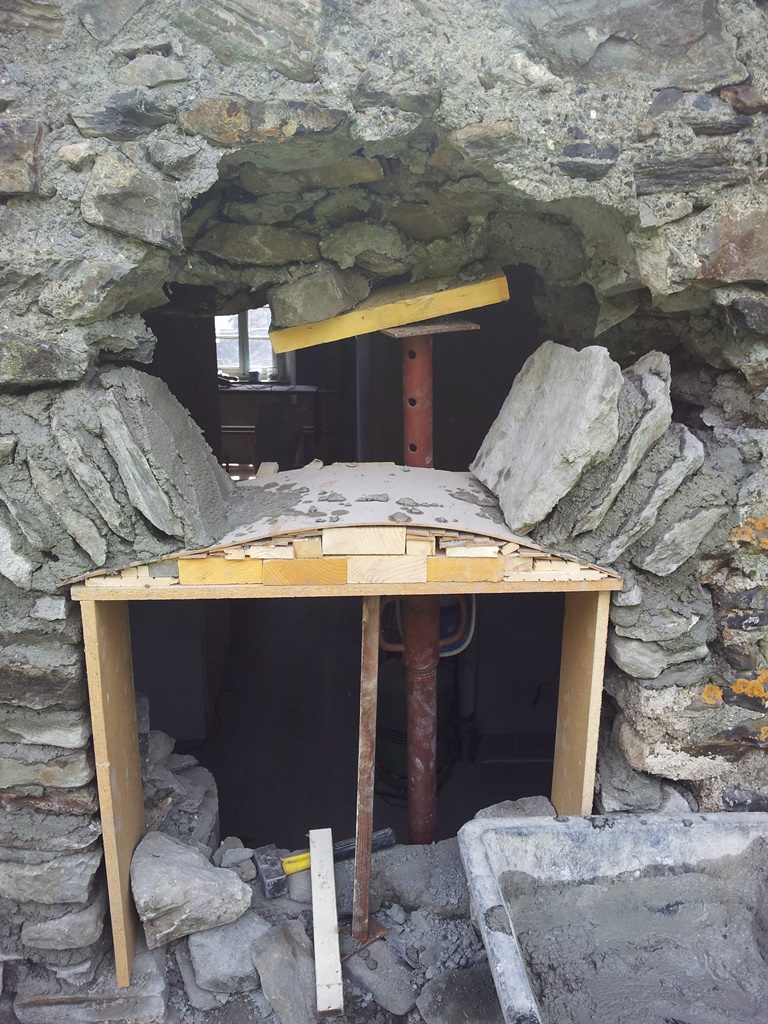

Reconst fen tre sden 145640

Reconst fen tre

Agrandis fen tre
Future 1

Fen rtre sdeb 183816

Future fen tre sde b
Séjour 3 : Travaux du 22 et 23 sept 2012 ( 4 pers)
- Ponçage et lessivage des poutres et chevrons de la cuisine.
- Peinture blanche sur poutres et chevrons afin d'éclirer la cuisine très sombre.
- Peinture blanche sur les bas de murs attaqués par le salpêtre.









- Raffraichissement de la cheminée.
- Gros nettoyage de toute la pièce (soms, placards...) et il y en avait besoin...!!!!!!!!!!!!!!!!!!!!!
Séjour 4 : Travaux du 6 au 7 octobre 2012 ( 5 pers)





Pose 1

Dsc01580
- Nettoyage et ponçage de la porte d'entrée . Puis une couche de peinture blanche.
- Nouvelle couche de peinture sur les chevrons de la cuisine.
- peinture des murs en blanc pour donner plus de lumière à la pièce.
Séjour 5 : Travaux du 19 au 21 octobre 2012 (11 adultes)
Vendredi: futures chambres.
- Pose ossature au plafond pour pose du placo .
- Pose de laine de verre au plafond et sur les murs.

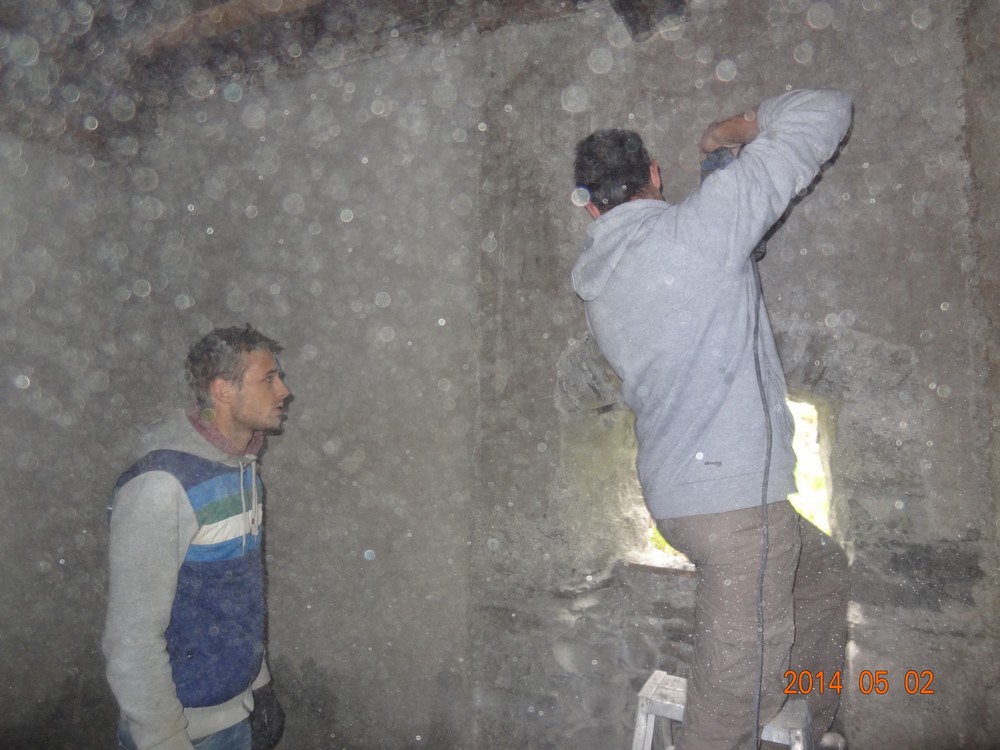

- Agrandissement ouverture dans le mur de la future salle de bains+ WC.
- Décapage poutre cheminée.
- Terminé de peindre les chevrons dans la cuisine.


















Devant nettoye
Samedi et dimanche matin :

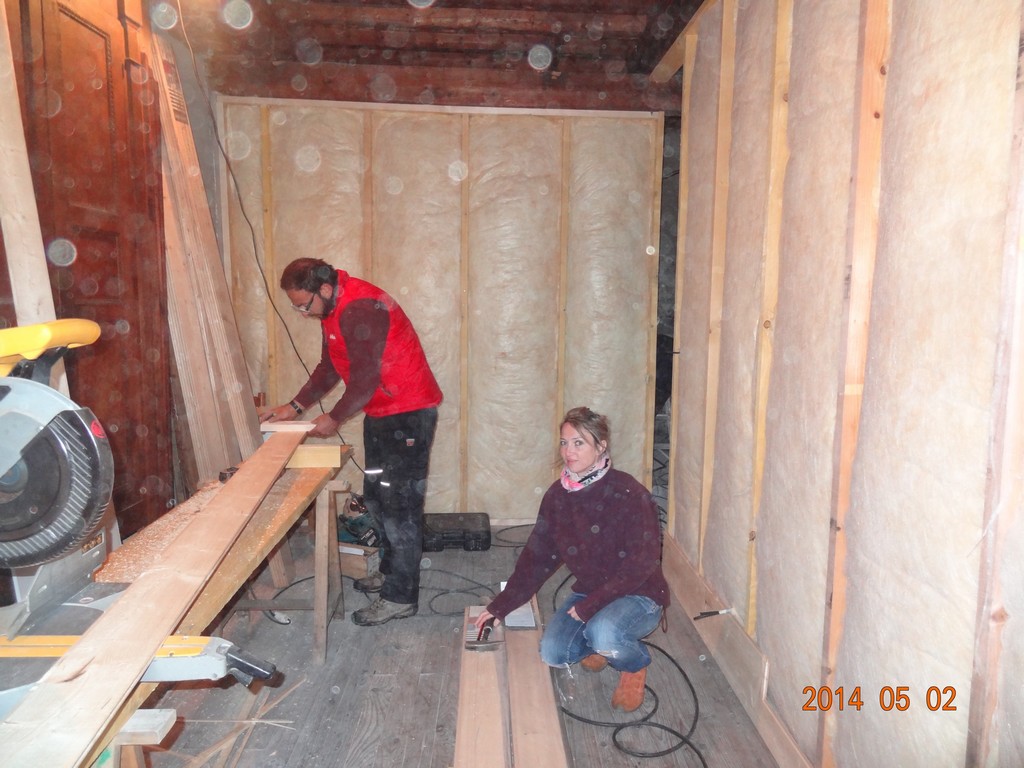

- Doublage cloisons avec bois (peuplier) dans les 2 nouvelles chambres.
- Placo sur le plafond salle de bain + WX+ couloir+ chambres.
- Cablage électrique.
- Reconstruction des tableaux en pierre(int/ext) de la fenêtre de la salle de bain + WC.
-Pose de la fenêtre salle de bain+WC.
- Pose de la petite fenêtre de la cuisine.

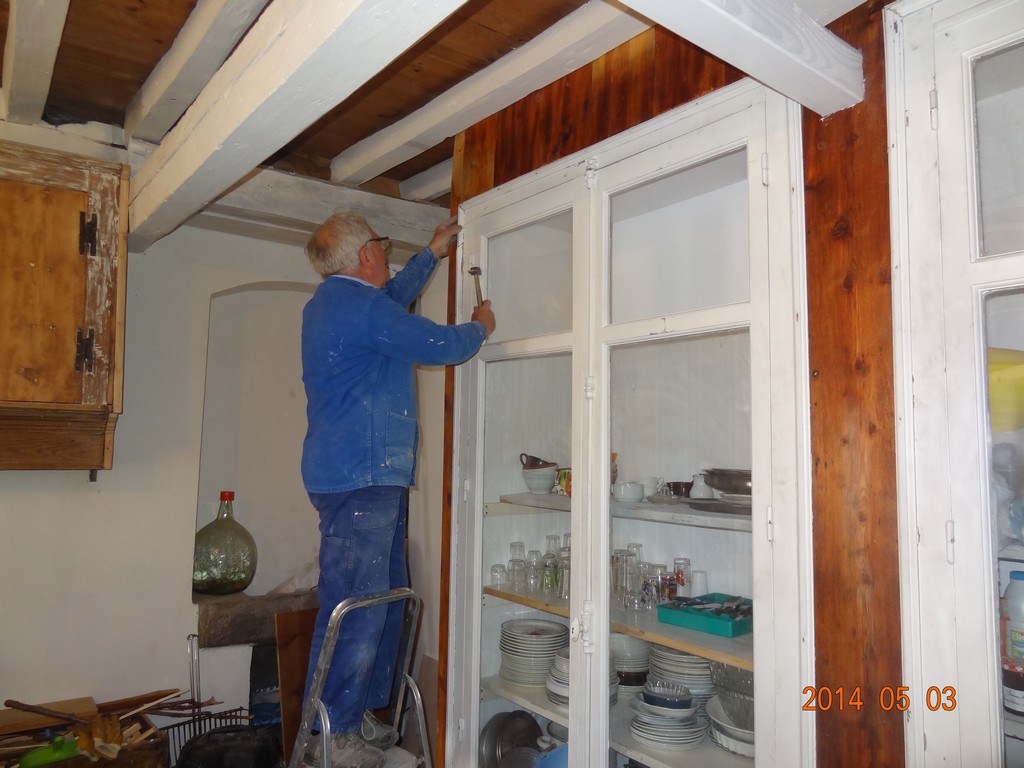

- Masticage + peinture de la porte de la cuisine et de la porte d'entrée.
- Peinture du garde-corps du 1er étage.
Séjour 6 : 1er et 2 décembre 2012 ( 4 adultes)
-Eric, Mathieu, Thierry, Paolo.
- Conditions difficiles : Neige dehors. 4 ° C dans la maison à l'arrivée. 12 ° la nuit et 16 ° dans la journée.
Pour se réchauffer il est nécessaire de dormir dans la cuisine devant la cheminée !
- Installation d'un poele à bois dans la cuisine.
- Fin de la pose du lambris en peuplier.
- Passage des cables d'alimentation pour le tableau électrique.
- Fini de poser isolation dans les nouvelles chambres + continuation placo .














Dsc01594
Séjour 7 : les 5, 6 et 7 avril 2013 ( 6 + 3 personnes)


























- Roger, Eric , Mathieu du jeudi après-midi au dimanche.
- Thierry, Julien, Paolo du jeudi soir au dimanche.
- Christian, Lorie et Michel le samedi et dimanche.
Conditions très difficiles : froid dedans , neige dehors sauf dimanche : très beau.
- Terminé pose placo dans nouvelles chambres +salle de bain+couloir +wc.
-Monté cloisons en placo.
- Fait joints placo.
- Fabriqué et monté marches d'accès au coin nuit.
- Posé portes de communication : novelles chambres, wc, couloir, salle de bains.
- Préparation du sol (béton) poour la future douche à l'italienne.
- Terminé installation du poêle dans la cuisine( tuyaux évacuation).
- Mise en place des tuyaux d'évacuation de la future salle de bains au niveau du grand mur de la cuisine (seront cachés par la suite par un grand placard).
Séjour 8 : du 25 au 28 avril 2013( 2 + 3 personnes)
- Patrick et Didier du jeudi au dimanche
- Véronique, Claire et Michel du samedi et dimanche.
Toujours conditions difficiles: pluie vendredi. Neige samedi et dimanche - 15 cm de neige mais route dégagée.
- Aménagement d'une douche dans l'ancien WC extérieur (porte à gauche en regardant la maison). Cela va nous donner un peu de confort en attendant la nouvelle salle de bain. Le turc sera toujours utilisable. Pose également d'un lavabo.
- Ponçage des joints placo.
- 2 couches de peinture sur les plafonds des 2 chambres.
- Gros nettoyage de toute la maison .

Route enneigée au départ d'Arrès

Toilettes à la turc extérieur


Douche terminée

Tuyau pour arrosage extérieur

Michel à la peinture des plafonds

Didier et Michel
